2021 年 11 月

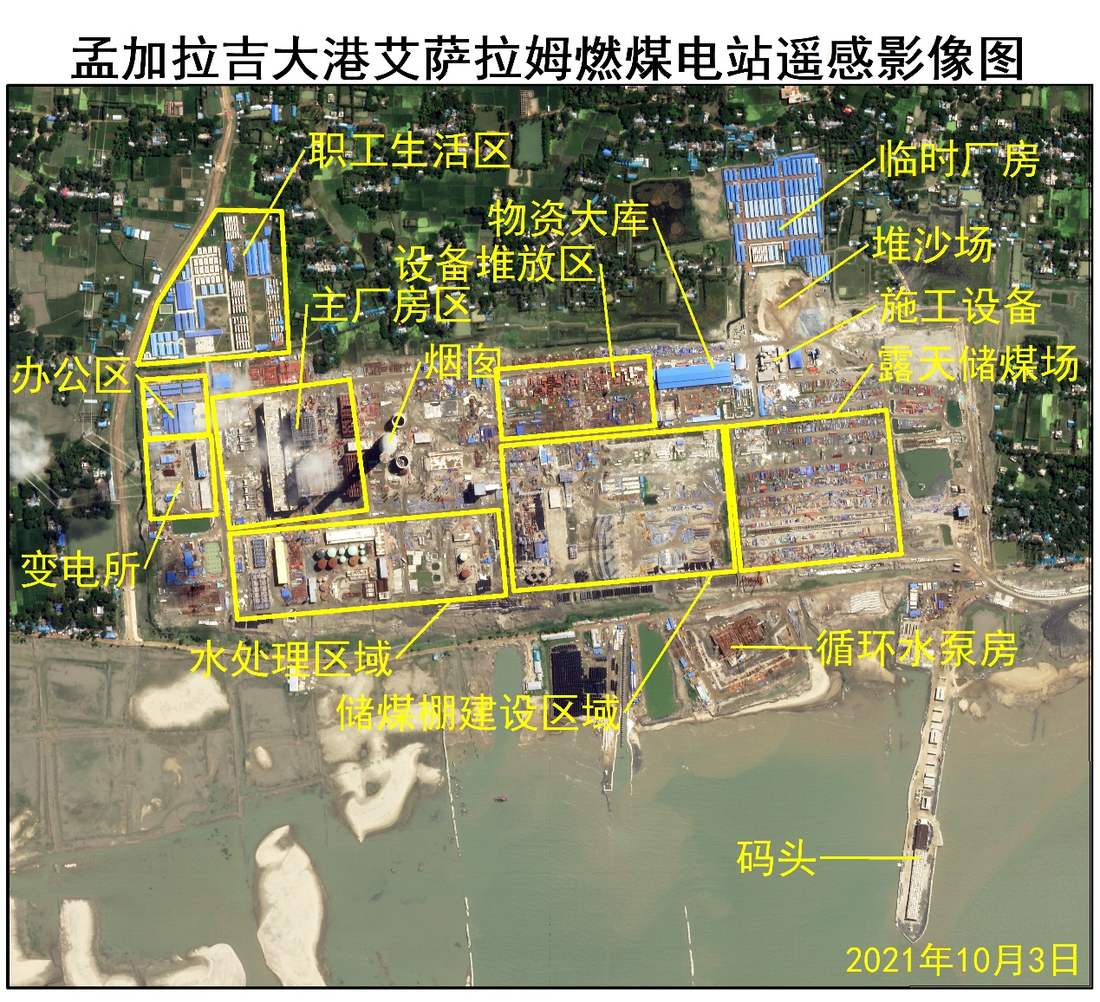

主厂房与烟囱区域继续推进
变电所、锅炉间、码头、储煤、施工厂房和主厂房均有进展。烟囱已有 3 座,主烟囱主体完成,区域内塔吊约 7 台。
- 烟囱 3 座,主烟囱主体完成
- 汽机间结构封顶
- 码头运煤设施与储煤顶棚继续加高
贷后动作
多区域持续有变化,与中期建设相符,按月归档即可。若某一期总览图与上期相同,要看文字里的机械和堆料是否还在变,避免把沿用旧图误读成停工。
A008-BD02 · 孟加拉 · 吉大港班什卡利
14 期 · 2020-08 至 2021-11
项目概况
位于吉大港班什卡利,距吉大港港约 58 公里,主厂区约 84.53 公顷。建设两台 660 兆瓦超临界机组,采用海水直流冷却和海水脱硫,主机为中国制造。2019 年 1 月 5 日开工,建设期约 45 个月,总投资约 25 亿美元。投产后年发电量预计约 115.6 亿千瓦时。
2021 年 11 月
变电所、锅炉间、码头、储煤、施工厂房和主厂房均有进展。烟囱已有 3 座,主烟囱主体完成,区域内塔吊约 7 台。
贷后动作
多区域持续有变化,与中期建设相符,按月归档即可。若某一期总览图与上期相同,要看文字里的机械和堆料是否还在变,避免把沿用旧图误读成停工。
