A002-AO01 · 安哥拉 · 宽扎河

安哥拉卡古路卡巴萨水电站

14 期 · 2020-08 至 2021-11

项目概况

位于安哥拉宽扎河,是该流域 8 级梯级电站的第 3 级,距首都罗安达约 230 千米。正常蓄水位 630 米,库容 4.36 亿立方米,总装机 2172 兆瓦,年发电量约 85.7 亿度,为安哥拉最大水电站。2017 年 8 月动工,计划 2024 年 1 月竣工。由中国能建葛洲坝集团承建。

装机
2172 兆瓦
开工
2017 年 8 月
计划竣工
2024 年 1 月
位置
东经 14°58′,南纬 9°40′

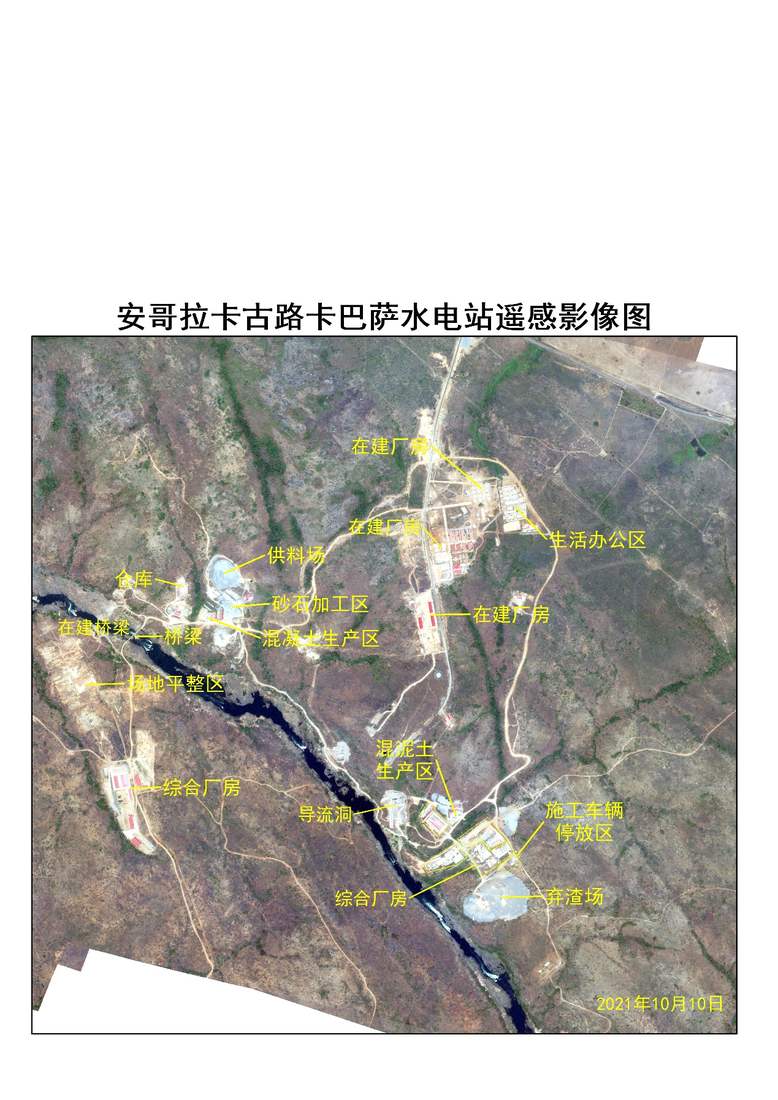

2021 年 11 月

砂石增多,核心仍未动工

延期
报告观测至 2021-11-29

时隔一年多,大坝和上下游围堰依然未见动工。砂石加工系统堆料增多,属于备料,不能视为大坝开工。

  • 砂石加工系统砂石增多
  • 北侧砂石系统约 41784 平方米
  • 围堰自计划节点 2018 年 11 月起持续延期

贷后动作

辅助设施每月都有一点变化,不能当成大坝开工。若借款人进度表仍按原计划申报围堰节点,应要求说明停工或设计变更,并核对提款条件是否与实物进度挂钩。

案例与技术能力提供方:山东产研卫星信息技术产业研究院有限公司

本页演示月报与解译示意由山东产研卫星信息技术产业研究院有限公司提供,用于说明金融遥感贷后监测能力,不构成授信或投资建议,亦不替代现场核查。
